            道路工程

            銅陵至商城高速公路無為(塔橋)至巢湖(沐集)段

            一、項目概述

            銅陵至商城高速公路無為(塔橋)至巢湖(沐集)段是經安徽省人民政府批準實施的《安徽省高速公路網規劃修編(2020年-2035年)》中銅陵-商城高速公路的一段,是安徽省“五縱十橫”高速公路網規劃的重要組成部分,對于優化路網結構、完善高速公路過江布局具有重要意義。

            項目路線起于塔橋樞紐順接已建成的合福鐵路銅陵長江公鐵大橋公路接線,終于在建G4221滬武高速設置沐集樞紐。路線總體呈東南至西北走向,途徑無為市赫店鎮、開城鎮、嚴橋鎮,巢湖市壩鎮、槐林鎮,路線全長27.456公里。項目起點至-K0+558段(順接既有合福鐵路銅陵長江公鐵大橋公路接線段),雙向四車道,設計速度120km/h,整體式路基寬度26m,-K0+558至終點段,雙向六車道,設計速度120km/h,整體式路基寬度34.5m。項目總投資48.276億元。

            項目于2023年3月開工,計劃2025年7月底完成交工驗收。

            項目地理位置圖

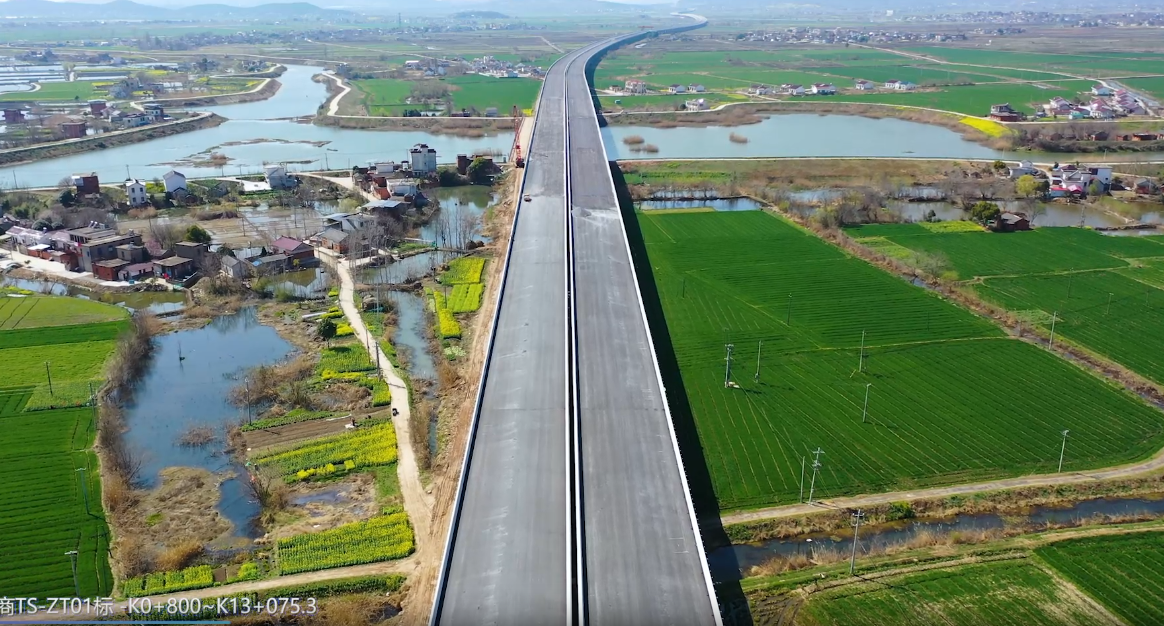

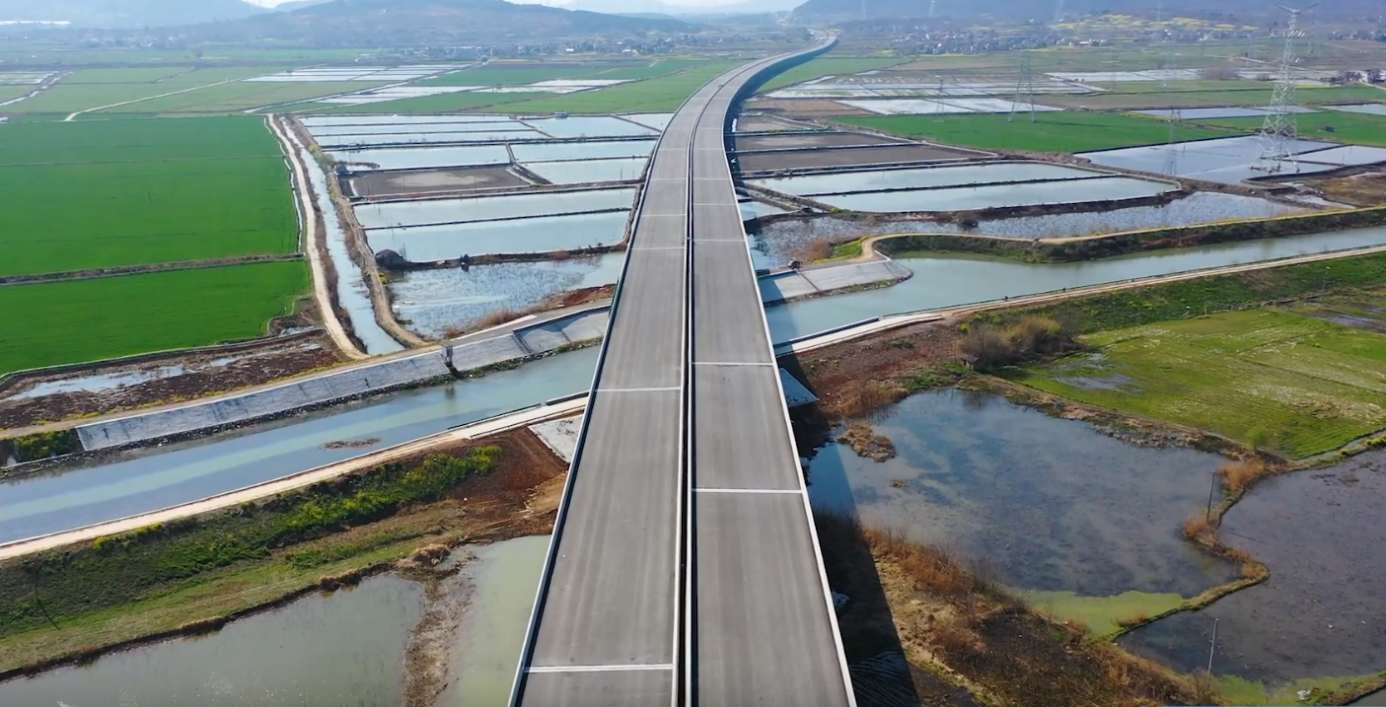

            通車實景圖

            二、技術標準

            (1)道路等級:高速公路;

            (2)地形條件:江淮波狀平原區;

            (3)設計速度:120km/h;

            (4)路基寬度:雙向六車道(雙向四車道),34.5m(26m);

            (5)路面類型:瀝青混凝土;

            (6)汽車荷載等級:公路-I級;

            (7)地震動參數:0.05g;

            (8)設計洪水頻率:路基、大中小橋及涵洞1/100、特大橋1/300。

            永安河特大橋

            三、主要技術創新點

            (1)信息化技術應用

            1.無人機機載激光雷達掃描技術

            項目路塹段基礎資料測量,采用無人機機載激光雷達掃描技術,以無人機作為激光數據獲取空中平臺,采集路線線位兩側一定范圍內的三維數據,獲取精確、密集的激光點云。再輔之于一定數量的路面控制點,獲取路塹挖方段路線平縱橫設計所需的三維信息。

            解決了復雜地形下高精度地形測量和擬合方法、激光測量成果與道路設計的CAD交互的關鍵技術,實現激光測量技術與道路設計CAD協同設計。

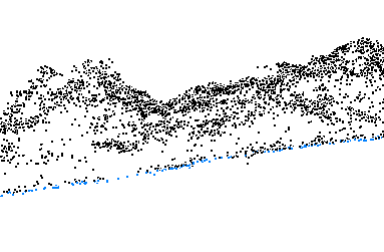

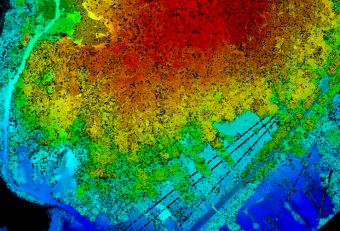

            圖片5.png 圖片6.png

            2.外業工作可視化信息平臺

            通過設計數字化協同平臺,策劃并下達任務給參與人員,劃分各人員工作職責,統籌后續工作進度。外業人員通過平臺接收任務后,開展外業工作,同時實時上傳采集數據,提高現場調查工作效率。

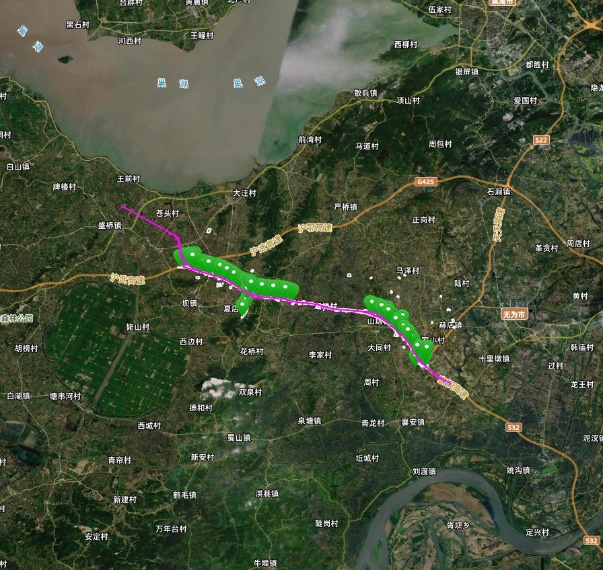

            圖片7.png 圖片8.png

            (2)裝配化預制施工

            結合裝配式預制結構研發經驗,為貫徹裝配化、標準化理念,實現小型構造物裝配化,減少戶外施工時間,提高結構質量。主要包括:防護排水預制構件、裝配式圓管涵、裝配式箱型涵洞、裝配式箱型通道等。全線防排水預制構件和涵洞通道的裝配化率均達100%。

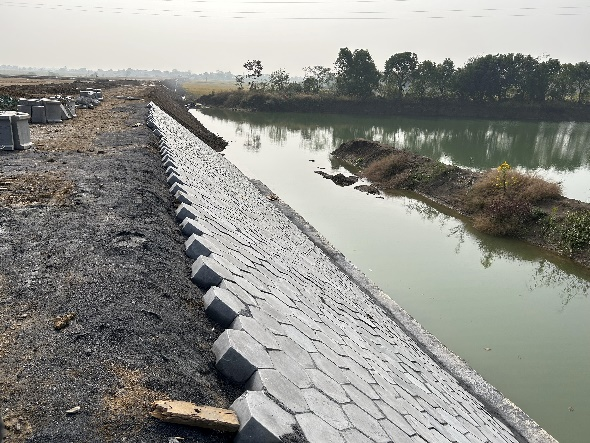

            圖片9.png 圖片10.png

            項目橋梁占比高達47%,從提升結構耐久性、加快施工進度、減小對水系路系影響等角度出發,推行預制裝配化結構,全線橋梁預制裝配化率達95%。

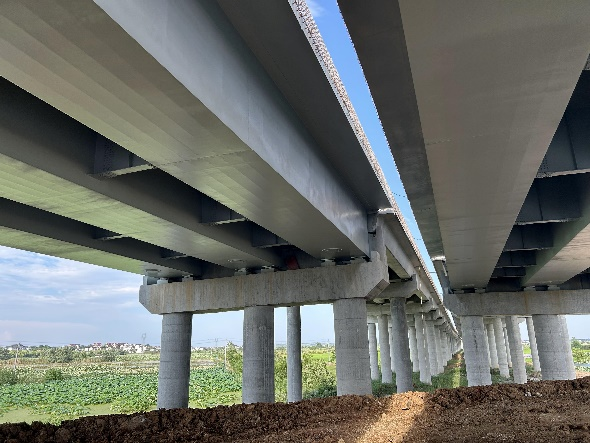

            圖片11.png 圖片12.png

            (3)綜合節地措施

            項目通過優化路基斷面尺寸、以橋代路、優化橋梁斷面尺寸、互通立交“瘦身”優化、路基擋墻收縮坡腳等綜合措施,節約用地144畝,綜合節地效果明顯。

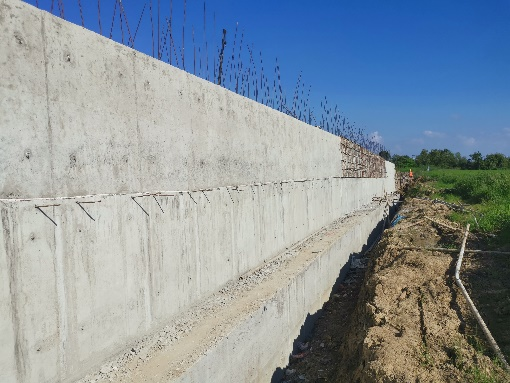

            現場擋墻圖

            四、小結

            項目設計充分汲取國內外先進勘測手段和設計方法,收集了省內以往項目的成功科研成果,并對其進行分類、歸納,采用長大橋梁設計雨水收集排放、裝配式鋼筋混凝土涵洞通道、路基路面工程小型預制構件標準化、安全設施等改進措施,廣泛采用新技術、新設備、新材料、新工藝,極大提高了設計質量和水平,是一條“生態環保、資源節約、技術先進”的工業化示范之路。

              <del id="wvjka"><form id="wvjka"></form></del>

                <td id="wvjka"><dl id="wvjka"><big id="wvjka"></big></dl></td>

                1. <dd id="wvjka"><dl id="wvjka"></dl></dd>

                  1. 可 尻屄网站| 天堂资源在线观看 | 亚洲九九 | 国产高清视频在线免费观看 | 婷婷伊人久操网 | ?
